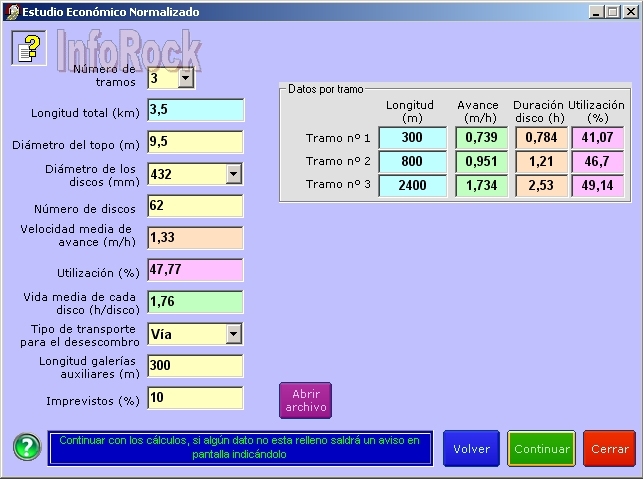

Costes
normalizados basados en el método de la N.T.N.U. (Norges
Teknisk Naturvitenskapelige Universitet), Trondheim (Noruega).
Los
costes obtenidos están calculados en euros (€) del año 2005.
El

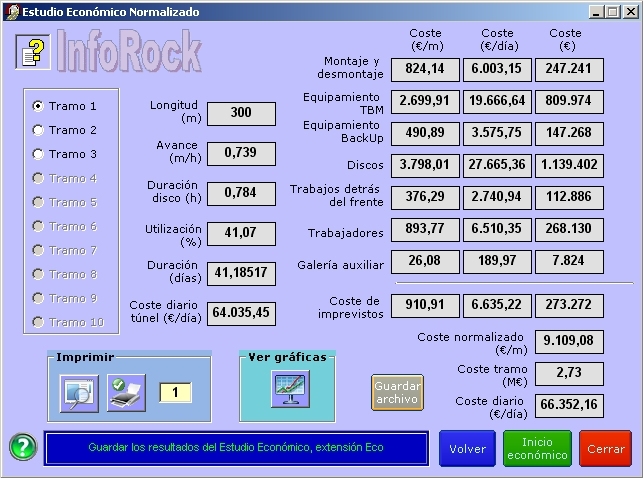

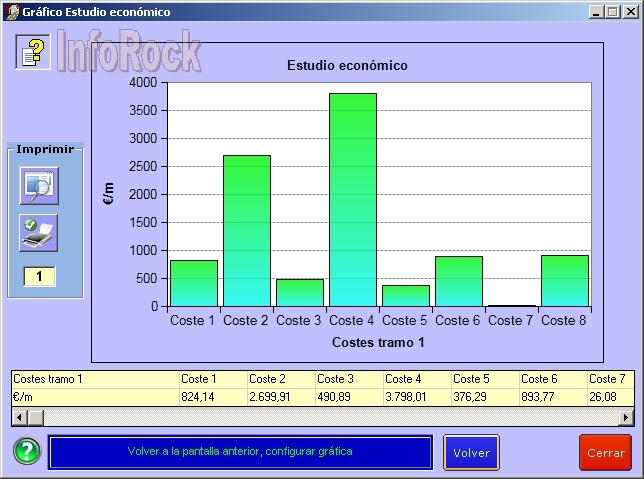

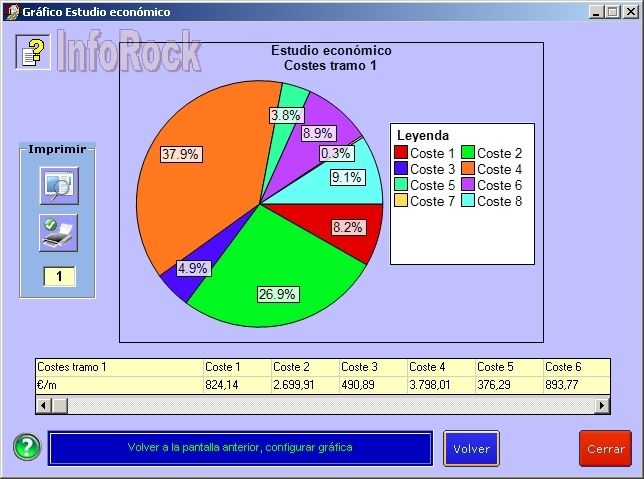

coste normalizado es la suma de los siguientes costes:
Montaje
y desmontaje.
Engloba los costes del transporte desde el origen hasta la boca del
túnel, montaje y desmontaje del TBM y backup, así como los trabajos
preliminares a la puesta en funcionamiento de la máquina.
Este coste depende del diámetro de la máquina; el coste aumenta con
el diámetro.
Equipamiento
del TBM y del backup
Engloba los costes por reparación, mantenimiento, consumos de
energía, depreciación de la máquina, costes financieros.
Este coste depende del diámetro de la máquina y de la velocidad de
avance, aumenta con el diámetro y disminuye con el aumento de la
velocidad
Cortadores
Engloba el coste de todo tipo de piezas relacionadas con el útil de
corte, como son los discos propiamente dichos, cojinetes, fundas, etc.
Este coste depende del diámetro de la máquina y de la velocidad de
avance.
Trabajos
detrás del frente
Engloba los costes de transporte de escombros, ventilación, suministro
de agua e instalaciones eléctricas; sólo las instalaciones, el consumo
eléctrico se tiene en cuenta en los costes de equipamiento
del TBM y del backup.
Este coste depende del diámetro de la máquina y de la velocidad de
avance, así como del tipo de transporte seleccionado para evacuar los
escombros.
Los tipos de transporte de escombros son:
-
Camión
-
Ferrocarril
-
Cinta transportadora
Trabajadores
Incluye
a todos los trabajadores relacionados directamente con la excavación
propiamente dicha, ya estén dentro o fuera del túnel, operadores y
mecánicos del TBM, conductores de ferrocarril y camiones, etc.
Galerías
de servicio
Incluye todos los gastos relacionados con las galerías de servicio
como el bombeo de agua, ventilación extra, etc.
Este coste depende del diámetro de la máquina y de la longitud del
túnel.
Imprevistos
Añadiendo
el coste de imprevistos (por regla general el 10% del coste normalizado)
se obtiene el coste total normalizado.
